摘要:據小編了解,4月1日晚,大張高鐵首條涉遷的500千伏電力線路——大雁1線圓滿完成遷改施工,這為大張高鐵工程智家堡特大橋的橋墩工程開建打開了施工通道。
3月初,由于高壓電桿遷移進度慢,大張高鐵智家堡段高鐵大橋工程施工進度受阻,引起了網友們的爭論。據小編所知,只有高壓電桿遷移完成,澆筑橋墩的工作才能進行,而遷建高壓供電線路是非常復雜的工程,事務的復雜性讓大張高鐵的進度不容樂觀。
據小編對大張高鐵工程進度的最新了解,工程涉及的大雁1線的遷改已于4月1日遷改完成!

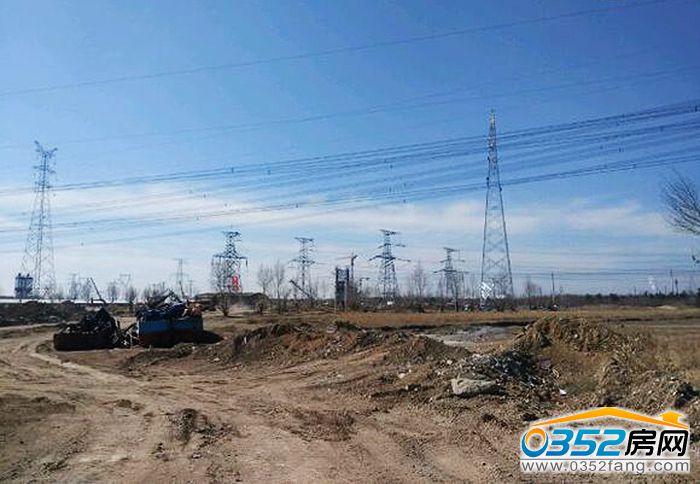

正在遷改的高壓線纜
自3月27日,大雁1線500千伏線路遷改停電申請正式獲得國家電網公司批準以來,包括線路施工、設計、產權、管理、維護等在內的各項工程建設都在積極協調對接,大張高鐵管理公司更是多次與國家電網公司溝通協調,如今,僅用6天時間就圓滿完成了遷改任務,而且線路已于當晚11時正式通電。

天氣回暖助力線路改遷

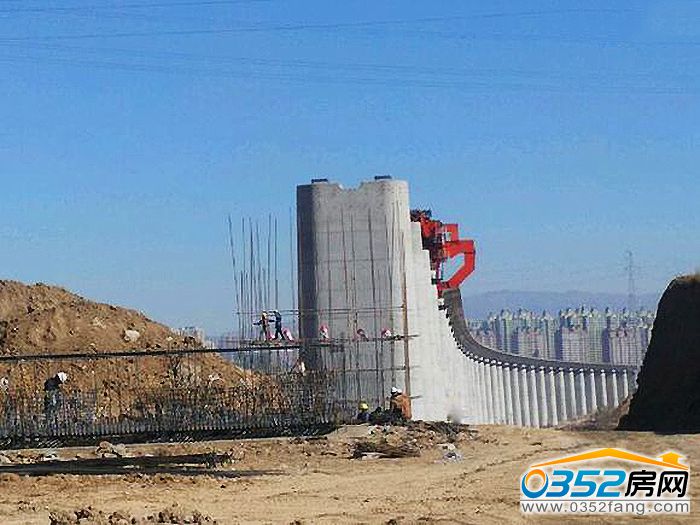

大張高鐵施工現場
此外,大雁2線遷改工程已于4月2日開始停電施工。兩條電力線路遷改完成后,智家堡特大橋連續梁澆筑工程將全面鋪開,其他500千伏電力線路遷改工程也將有序展開,這將為大張高鐵加快建設進度、確保2019年全線通車奠定基礎。
大張高鐵自懷仁縣經大同樞紐引出,途經陽高、天鎮至呼張客專懷安站,共設大同南、陽高南、天鎮、懷安等4座車站,是晉北地區旅客對外交流的主要通道,也是蒙西、冀北與山西、陜西、西南旅客交流的主通道和與中南、華東旅客交流的輔助通道。

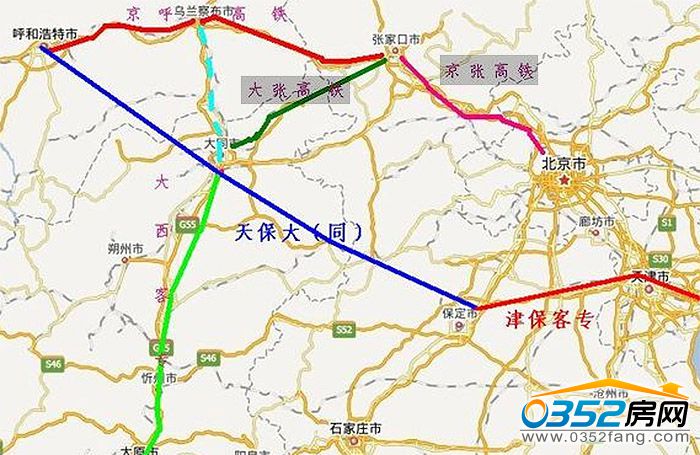

大張高鐵線路示意圖
大張高鐵東端銜接京張鐵路和呼張鐵路,西端連接新建北同蒲四線進而連通大西客專,設計時速250公里,正線全長141.524公里,估算總投資為179.9億元。建成后,將與新建京張鐵路、張呼鐵路、大西客專銜接,形成一體化的交通網。
