大同平城區大北線遷改重點工程現已完結投運
發布時間:2018-06-07 來源:大同晚報 編輯:張瓊瑤
手機看文章
摘要:大同2017年重點工程——220千伏大北線遷改工程現已完工,并投入運行。近日,施工人員開始拆除興云街上的原大北線輸電線路及鐵塔。

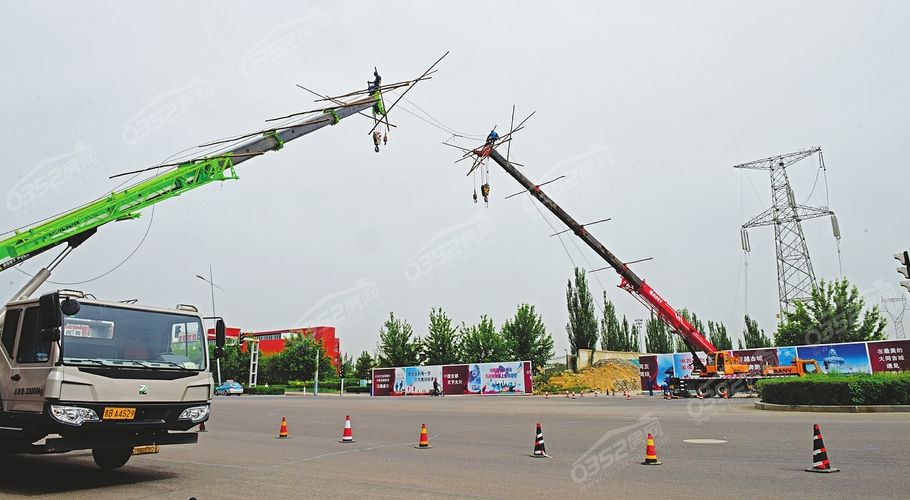

施工現場
南北穿越平城區水泊寺鄉合計13.969公里的一條220千伏高壓線,按規劃要求向東移位5公里后,于6月3日投入運行。
這條高壓線稱為大北線,建于1971年,由國電大同第二發電廠出線,南北走向穿越水泊寺鄉境內到原北郊區變電站。2008年以來,隨著城市的發展,大北線成為城市拓展的“攔路虎”,特別是規劃中的科技創業園區、永安路、科創路及多個保障性住宅小區的建設受到影響,也制約著周邊土地的開發。
2017年,大北線遷改工程被確定為全市重點工程。經過施工單位半年多的努力,拆除了原大北線16號至63號鐵塔,共計45基,其中耐張塔9基、直線塔36基。在東移過程中,新組立鋼管桿120基、角鋼塔13基,架設導線31.03公里。
