摘要:備受廣大市民關注的大張高鐵近日又有新動態傳來,9月4日大張高鐵陜西段完成冷滑試驗,9月6日大張高鐵接觸網送電,聯調調試工作即將啟動,2019年底通車指日可待!

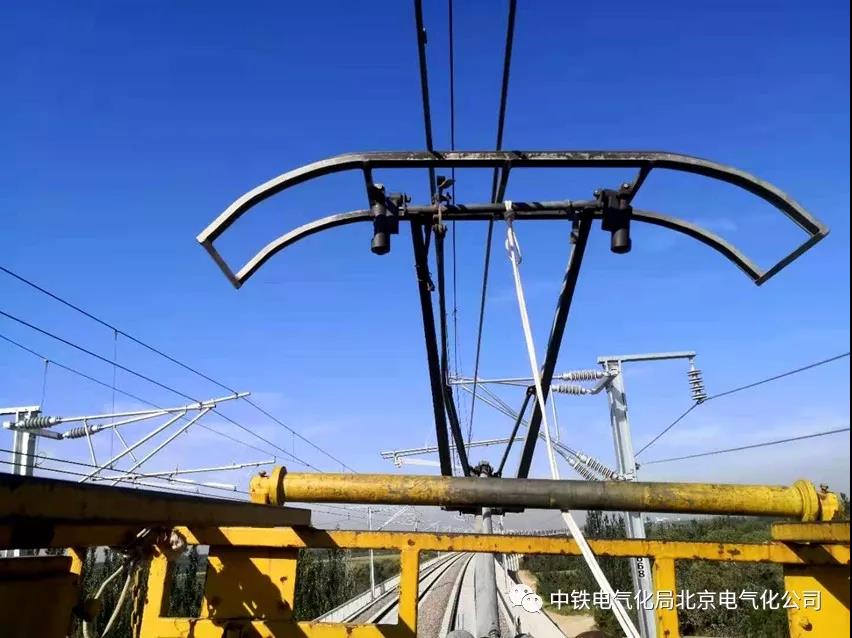

9月4日,隨著56002次列車順利返回大同南站,標志著大張高鐵省界至太善村線路所冷滑試驗取得圓滿成功,為大張高鐵聯調聯試工作順利推進奠定了基礎,也為大張高鐵的正式開通創造了先決條件。

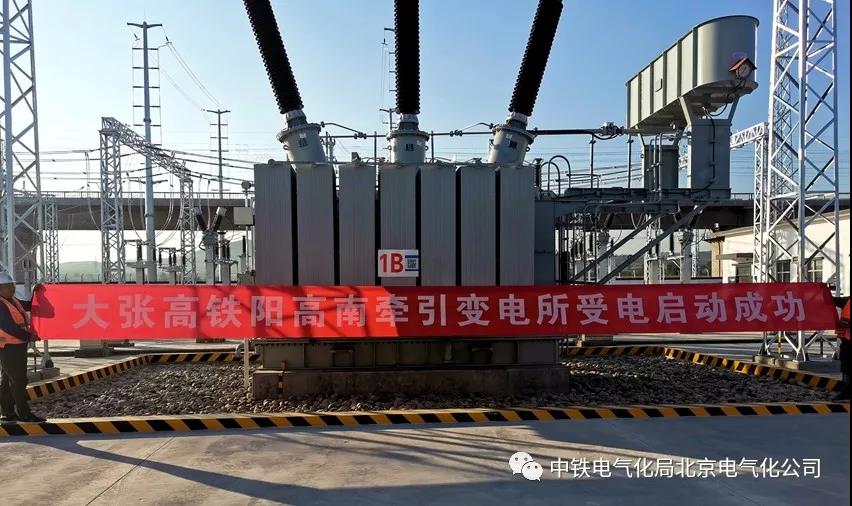

9月4日,大張高鐵陽高南牽引變電所一次合閘受電啟動,變電所各項設備運轉良好,標志著大張高鐵電氣化正式進入送電階段。9月6日上午9時起,向大張高鐵接觸網送電,大張高鐵聯調聯試工作也將于近期啟動。

作為晉北地區旅客對外交流的主通道,以及蒙西、冀北與山西、陜西等西南地區旅客交流的主動脈,大張高鐵西起山西省懷仁市,接軌大原客專,向東經大同市平城區、云州區(原大同縣)、陽高縣、天鎮縣至河北省懷安縣,與呼張高鐵接軌,進而連通京張高鐵。線路全長141公里,其中山西境內124.7公里,設計時速250km/h。此次試驗對省界至太善村線路所、太善村上聯(KO+000-K1+280“斷”標處)及太善村下聯(KO+000-K1+282“斷”標處)進行了試驗檢測,接觸網設備整體良好,各項數據符合設計規范要求,接觸網設備已具備聯調聯試條件。
大張高鐵聯調聯試,大同南站投入使用,大張高鐵年底通車,相信一項項工程將如期完成并投入使用,讓大同人民早日感受“高鐵速度”!我們期待這一天的到來!
