集大原高鐵大同段進展:隧道電力遷改完工!
發布時間:2022-07-14 來源:大同日報 編輯:鄭倩
手機看文章
摘要:集大原高鐵大同段傳來捷報,馬鋪山隧道110KV電力遷改工程完工啦!快來和小編一起了解一下吧!
截至目前,馬鋪山隧道電力線路遷改累計完成120處,完工率達63%;通信線路遷改累計完成228處,完工率達59%。

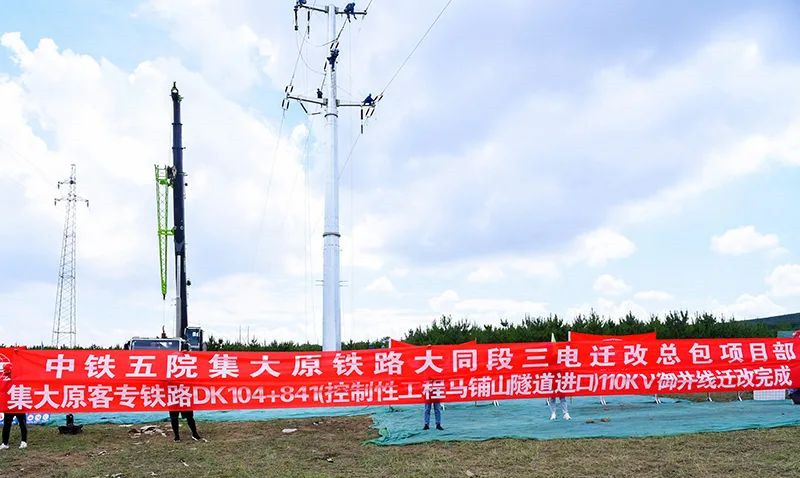

圖源網絡
據了解,集大原高鐵大同段,馬鋪山隧道御井線110KV電力線路距隧道入口100米,嚴重影響路基施工準備工作,涉及“三電”遷改線路計580處,其中電力遷改192處,通信遷改384處,信號遷改4處,目前建設工程有序開展中。
集大原高鐵作為“八縱八橫”呼南高速鐵路的重要組成部分,有著重大的建設意義,可以促進大同經濟轉型升級和沿線旅游產業的開發。更多實時建設進度,0352房網也將及時更新~
